Zgodba | Energetsko intenzivne industrije

Izvedba na 2.000 km – proti roku, ki ne dopušča napak.

Kako zgraditi večmegavatno industrijsko toplotno postrojenje, ko je lokacija preveč odročna – ali rok prekratek – za klasičen pristop?

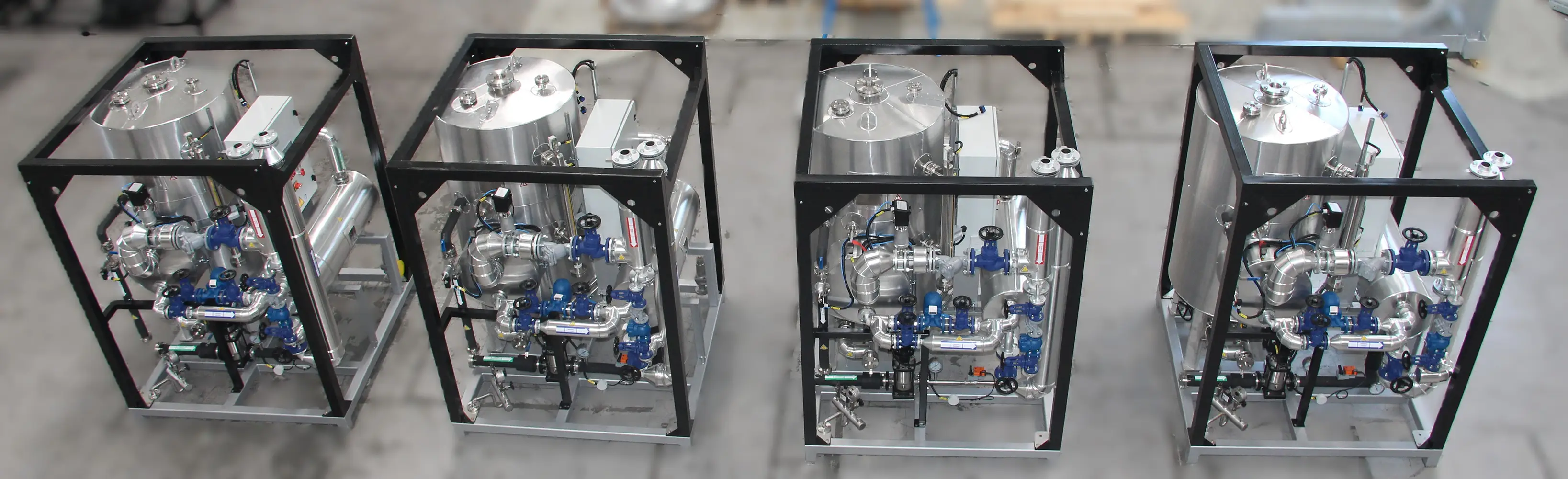

Skidi za pretvorbo energije v naši delavnici

Zgodba

V strateško pomembnih industrijah izziv pogosto ni le, kaj je treba zgraditi. Pravo vprašanje je, kako graditi, ko projektni pogoji ne dopuščajo napak.

Ko stranka potrebuje večmegavatno industrijsko toplotno postrojenje za vročo vodo in tehnološko paro, je tehnični obseg le en del izziva. Kratki roki, zahtevni pogoji na lokaciji, kompleksna logistika in stroge regulativne zahteve lahko klasičen gradbeni pristop hitro spremenijo v projektno tveganje.

Pri takih projektih je ključna prava izvedbena strategija. Čakanje, da se zaključijo vsa gradbena dela, preden se začne strojna montaža, prinaša preveč negotovosti. Na oddaljenih ali težko dostopnih lokacijah lahko že manjkajoča komponenta, orodje, potrošni material ali napačno pripravljen element povzroči večji zamik. Zato so modularizacija, predizdelava in podrobno načrtovanje ključni za zanesljivo izvedbo projekta.

Naš odgovor je, da čim več dela prestavimo z gradbišča v nadzorovano delavniško okolje. Na podlagi prejete projektne dokumentacije prilagodimo izvedbeno logiko modularni gradnji in projektna tveganja zmanjšamo, preden dosežejo gradbišče. V praksi to pomeni ponoven pregled strojne in elektro discipline: sistemskih vmesnikov, cevnih tras, postavitve skidov, OEM komponent, transportnih zahtev, zaporedja montaže, dokumentacijskih zahtev in omejitev na lokaciji.

Rezultat – dokazan na več uspešnih projektih – je izvedbeni koncept, zasnovan na predizdelanih modulih, cevnih skidih in spoolih. Medtem ko dela na lokaciji tečejo neprekinjeno, v naših delavnicah že potekajo izdelava, montaža in kontrola kakovosti. Pri eni takih izvedb je bilo izdelanih, dobavljenih, montiranih in zagnanih več kot 40 cevnih skidov na oddaljeni lokaciji, več kot 2.000 km od našega sedeža v Ljubljani.

Vsak modul je bilo treba pripraviti ne le za izdelavo, ampak tudi za transport, montažo, zagon, kasnejše obratovanje in praktično izvedbo na lokaciji. To je vključevalo skrbno načrtovanje vmesnikov, potrebnih orodij, montažnega in potrošnega materiala za zanesljivo montažo v nepredvidljivem okolju.

Tako delamo: celovito, praktično in z zavedanjem tveganj. Modularna gradnja ni le gradnja v delavnici. Gre za zmanjševanje negotovosti. Več dela je opravljenega v nadzorovanem okolju, manj neznank ostane za gradbišče, kritične zadeve pa so razrešene pred odpremo – ne med montažo.


Izzivi

  • Kratek izvedbeni rok
  • Oddaljena lokacija projekta
  • Več kot 40 cevnih skidov
  • Stroge zahteve PED

Naše rešitve

  • Detajlno projektiranje, prilagojeno modularni izvedbi
  • Predizdelava cevnih skidov in spoolov
  • Podrobno projektno načrtovanje in analiza tveganj
  • Montaža in zagon z lastno ekipo

Naučeno

Ko je lokacija oddaljena ali rok kratek, je treba projektno tveganje prestaviti z gradbišča v nadzorovano proizvodno okolje.

Učinek za naročnika

Večmegavatno industrijsko toplotno postrojenje je bilo uspešno izvedeno z modularnim pristopom, usklajeno logistiko, podrobnim projektnim načrtovanjem in dokumentacijo, skladno z evropskimi zahtevami za tlačno opremo.
