Zgodba | Farmacevtska in biotehnološka industrija

Prenova med zaustavitvijo na fiksni datum? Naj šteje vsak dan.

Kaj storite, ko se termin zaustavitve ne more spremeniti, obseg pa se?

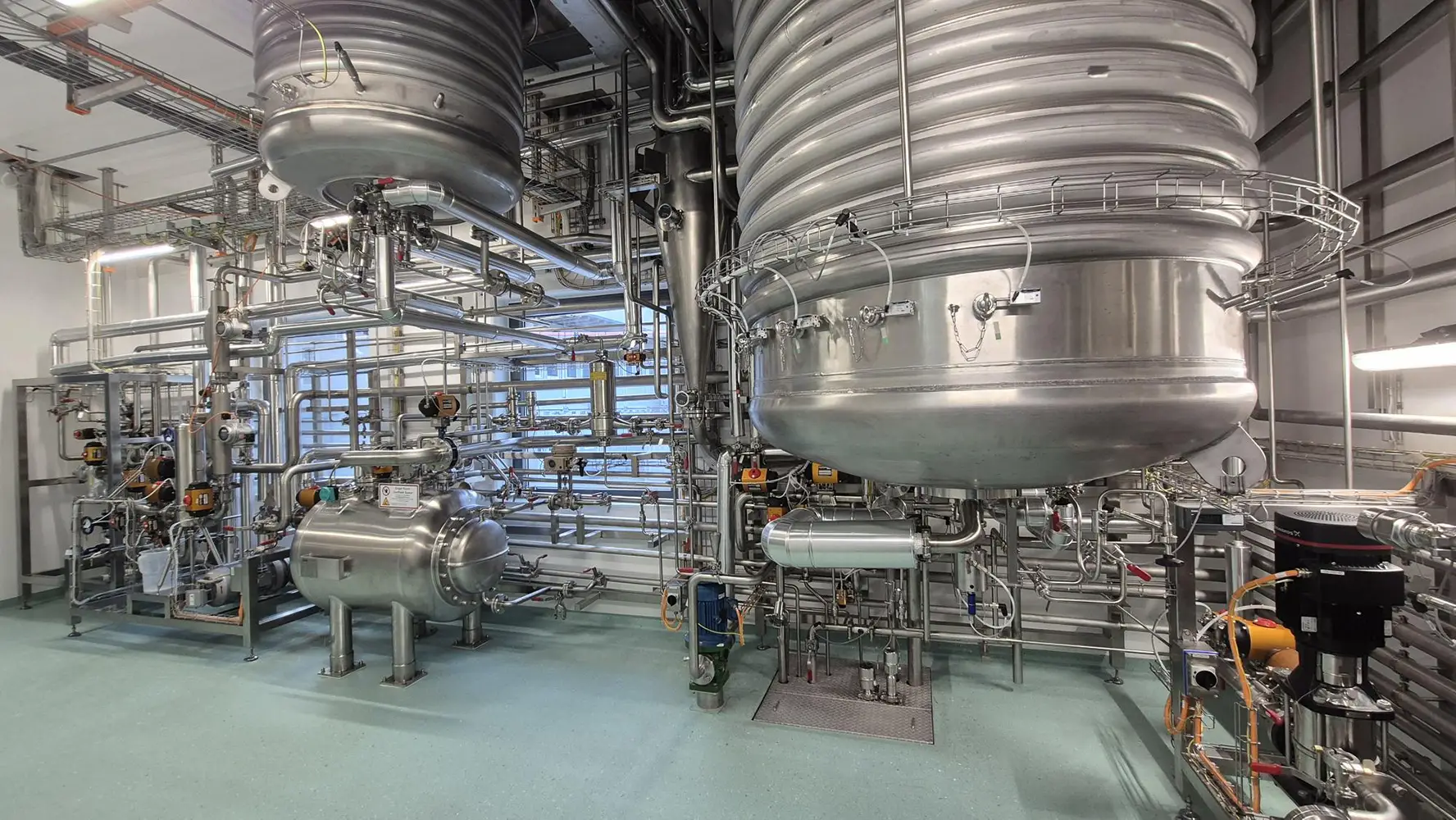

Procesna posoda z mešalom v obratu

Zgodba

Projekti zaustavitve so na terminskem planu videti preprosti: en teden za ustavitev, demontažo, montažo, kvalifikacijo in vrnitev sistema v proizvodnjo. V resnici skoraj ni rezerve za presenečenja.

Pri tem projektu je bilo treba večfazno zaustavitev in prenovo izvesti v več kampanjah. Proizvodnja je za fiksno obdobje ustavila en sistem, mi smo dokončali prenovo in kvalifikacijo, sistem pa vrnili v obratovanje pred naslednjo šaržo. Datumi zaustavitev so bili fiksni in nepogajljivi.

Na papirju je bila zasnova (Basis of Design) videti dovolj dobra za začetek. Ko smo prešli v detajlno 3D-projektiranje, se je pokazala prava slika: BOD je bil zastarel, več točk nedefiniranih, število elementov in komponent pa bistveno večje od načrtovanega. Več ventilov, več instrumentov, več podpor, več priključnih točk (tie-in) – s tem pa več varjenja, več montaže in več kvalifikacijskega dela na lokaciji. Nespremenljivo je ostalo le okno zaustavitve.

Ker podaljšanje terminskega plana ni bilo mogoče, smo spremenili način dela. Povečali smo kadrovske kapacitete na lokaciji in izven nje, z močnim poudarkom na 3D-projektiranju in koordinaciji. Čim več modulov in cevnih spoolov smo predizdelali izven lokacije, da smo čas zaustavitve porabili za montažo in povezovanje, ne za improvizacijo. Na lokaciji smo ekipe organizirali tako, da so delale vzporedno na več sistemih hkrati, namesto v enem linearnem zaporedju.

Obseg se je z razjasnjevanjem detajlov še naprej spreminjal, a smo vsako spremembo obravnavali transparentno: ovrednoten vpliv, obravnavane možnosti, dokumentirane odločitve.

Rezultat? Večji in bolje definiran obseg, izveden znotraj izvirnih oken zaustavitve – in proizvodnja stranke nazaj v obratovanju po planu.

Tako delamo: pripravljeno, vzporedno in dokumentirano. Ko obseg raste in se okno zaustavitve ne premakne, se odloči v pripravi. Vsako spremembo obsega ovrednotimo, se o njej dogovorimo in jo zapišemo, preden gre v izvedbo.


Izzivi

  • Prenova med zaustavitvijo s fiksnimi, nepogajljivimi roki
  • Groba zasnova (Basis of Design) z več odprtimi točkami
  • Detajlno projektiranje razkrije bistveno več elementov in komponent
  • Dela na lokaciji (varjenje, montaža, kvalifikacija) močno presegajo prvotni obseg

Naše rešitve

  • Več kadra na lokaciji in izven nje, zlasti pri 3D-projektiranju
  • Vzporedna montaža na več sistemih med zaustavitvijo
  • Maksimalna predizdelava modulov in sklopov izven lokacije
  • Agilno in transparentno obvladovanje sprememb obsega in prilagoditev

Naučeno

Ko obseg raste, okno zaustavitve pa ne, sta priprava in vzporednost vse.

Učinek za naročnika

Prenova izvedena v fiksnih terminih zaustavitve, dobavljen posodobljen obseg, proizvodnja nazaj v obratovanju po planu.
